WORK IN PROGRESS – 1ÈRE PARTIE

Juin 2023 – L'emplacement, l'emplacement, l'emplacement….

Première étape, trouver un terrain suffisamment grand, bien orienté, dans un lotissement de qualité et sécurisé et enfin, à proximité de la Médina. Après plusieurs visites notre choix fut évident. Nous serons à côté du Golf d'Amelkys, à 4km à peine de la Koutoubia et de la place Jemaa El-Fna !

Terrain sélectionné près du Golf d'Amelkys

Mars 2024 – Obtention du permis de construire

Passionnés de voyages, d'architecture, de décoration et en recherche permanente de bien-être et d'énergies positives, nous avons, tout d'abord, souhaité construire la maison familiale de nos rêves qui nous ressemble, pour y passer nos vacances dans une région incroyable. Au fil du temps, des réflexions et des rencontres, nous avons voulu aller plus loin et donner un sens à notre projet. C'est ainsi que nous avons conçu un lieu hybride entre villa d'exception, écolodge, boutique solidaire, galerie d'art, espaces de détente et de bien-être, ateliers et même restaurant, mais avec toujours un maître mot : faire vivre à nos clients et amis une expérience exceptionnelle hors du temps, dans le respect de l'environnement et des populations locales. La Villa 58 est née.

Le projet est déposé et le permis de construire délivré, les travaux vont pouvoir démarrer.

Août 2024 – Démarrage des travaux

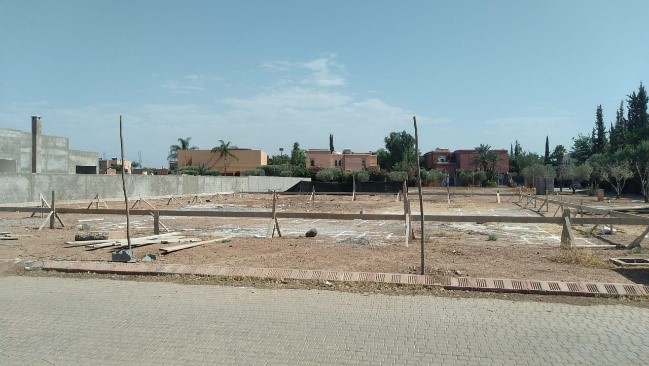

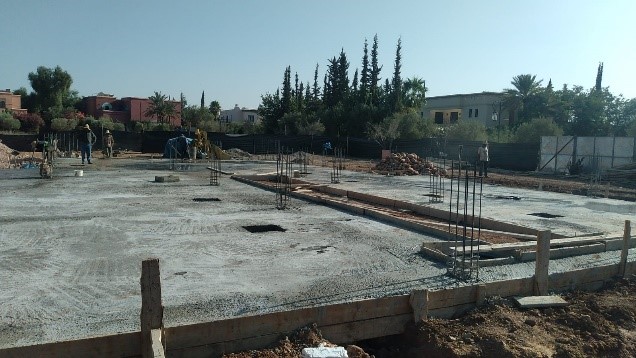

08/2024

Implantation

Implantation 08/2024 Implantation 08/2024

09/2024

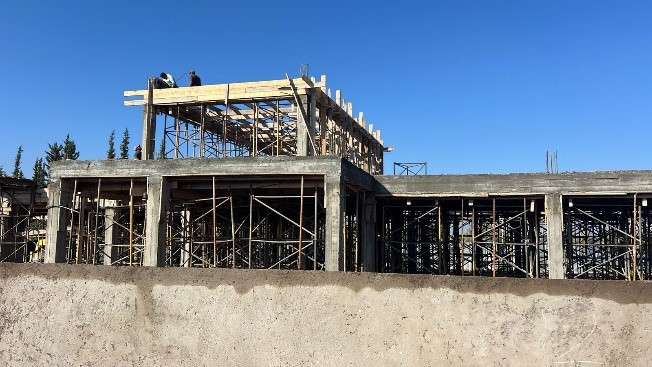

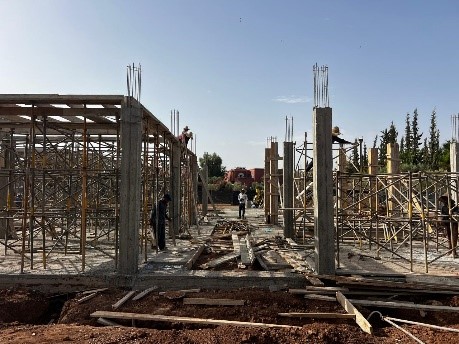

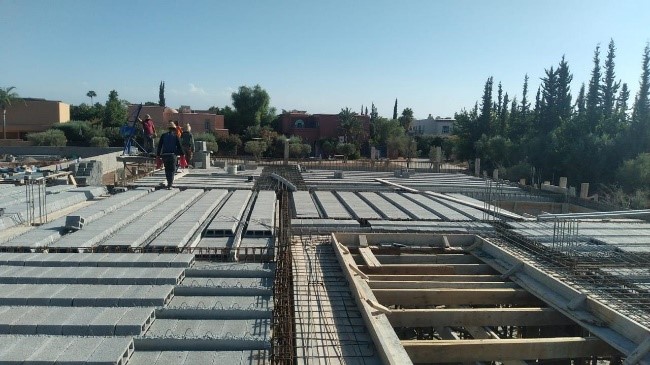

Fondations et coulage de la dalle du RDC

Fondations 09/2024 Dalle RDC 09/2024 Coulage dalle 09/2024

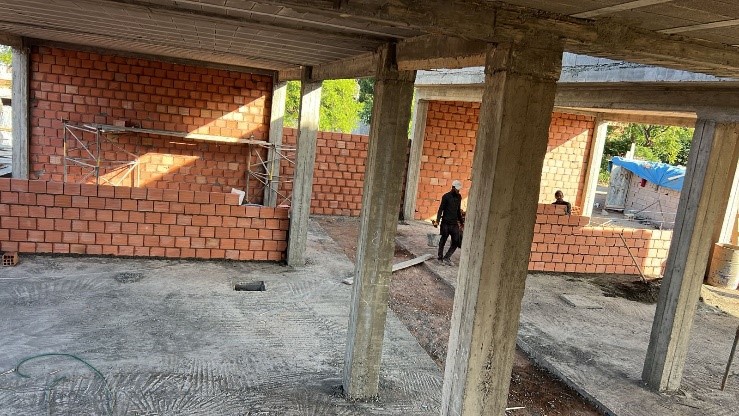

10/2024

Élévation des premiers poteaux. Mise en place des poutrelles et des marmites avant coulage du R+1

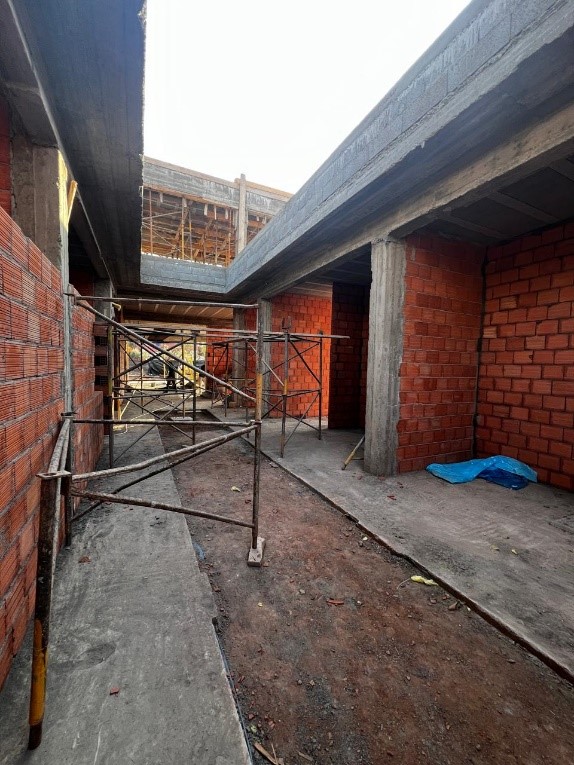

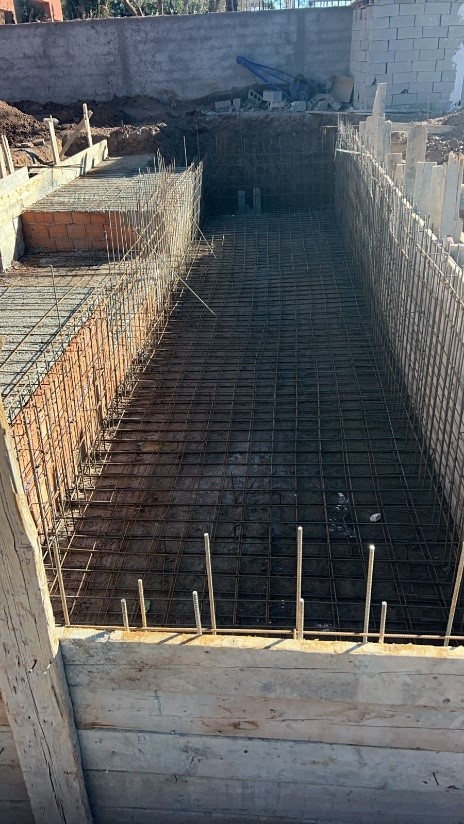

Poteaux 10/2024 Poutrelles 10/2024 Marmites 10/2024

11/2024

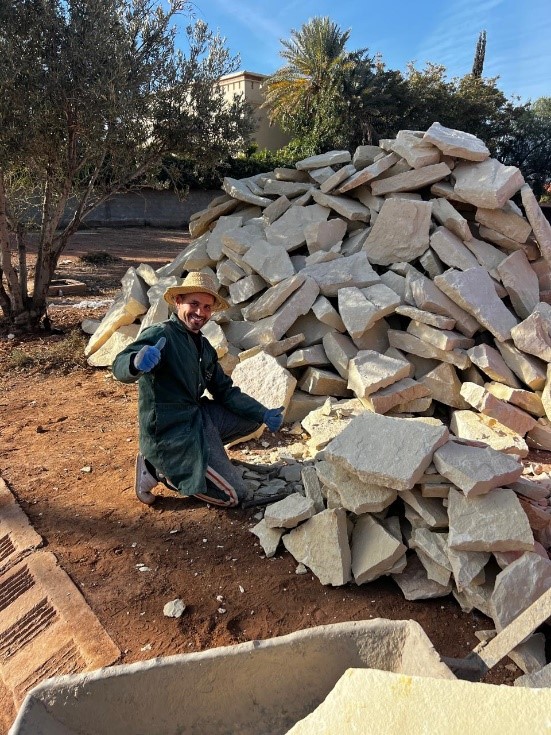

Dalle du R+1 coulée, élévation des poteaux de la Master. Élévation et isolation des murs

Dalle R+1 11/2024 Murs 11/2024 Isolation 11/2024 Élévation 11/2024

12/2024

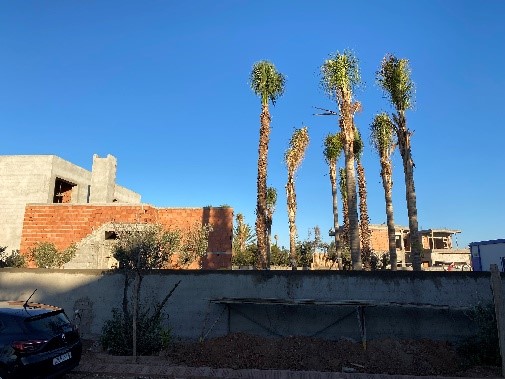

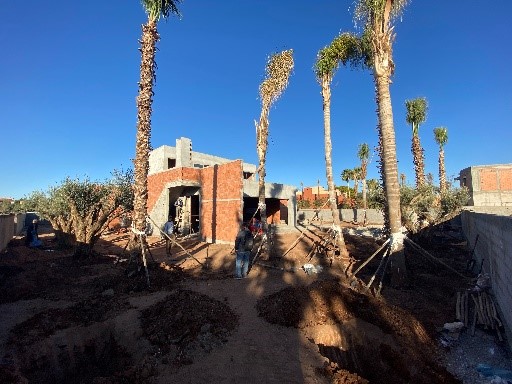

Travaux de la piscine en cours….

Piscine 12/2024 Piscine 12/2024

01/2025

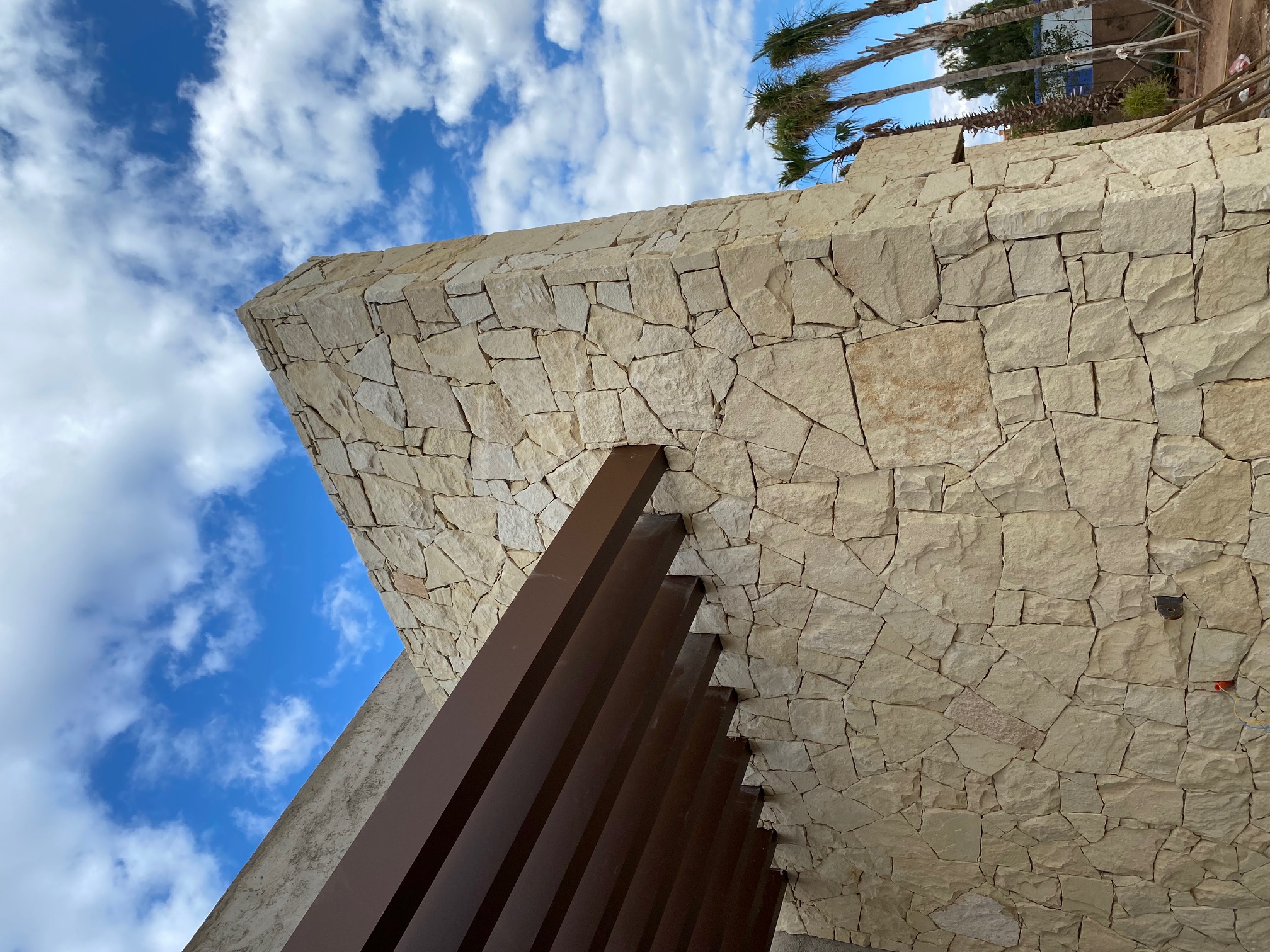

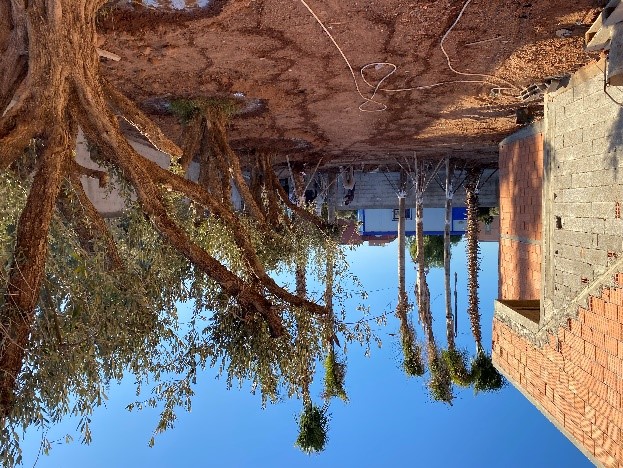

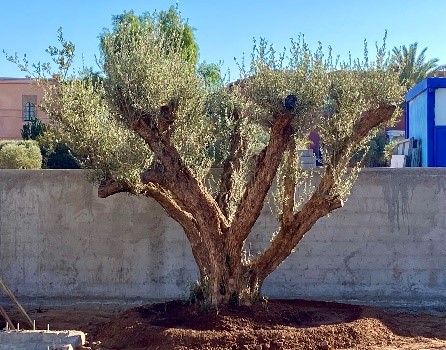

Premières pierres d'Essaouira posées – Merci et Bravo Younés !

Pierres Essaouira 01/2025 Younés 01/2025 Pierre posée 01/2025 Façade 01/2025

02/2025

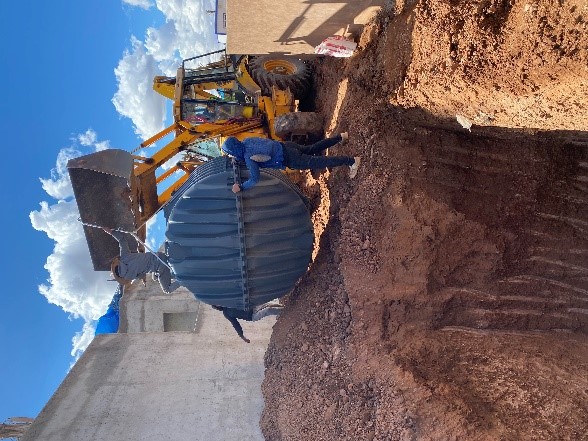

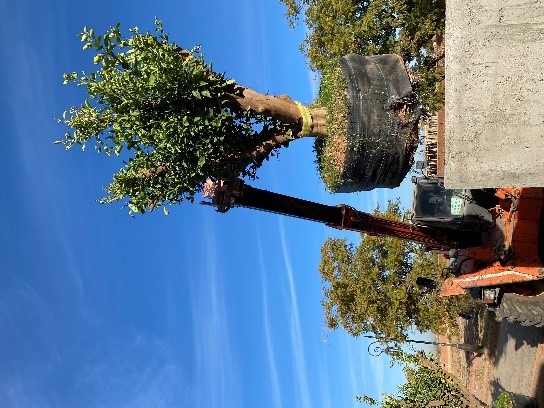

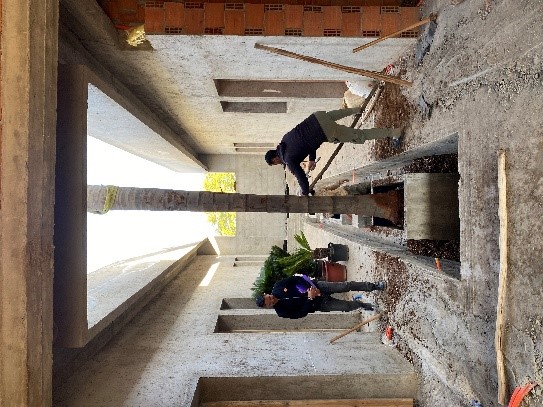

Plantation des gros sujets. Pose de la citerne de 6500 litres. Tadelakt au niveau des clôtures

Plantation 02/2025 Citerne 02/2025 Tadelakt 02/2025 Clôtures 02/2025

03/2025

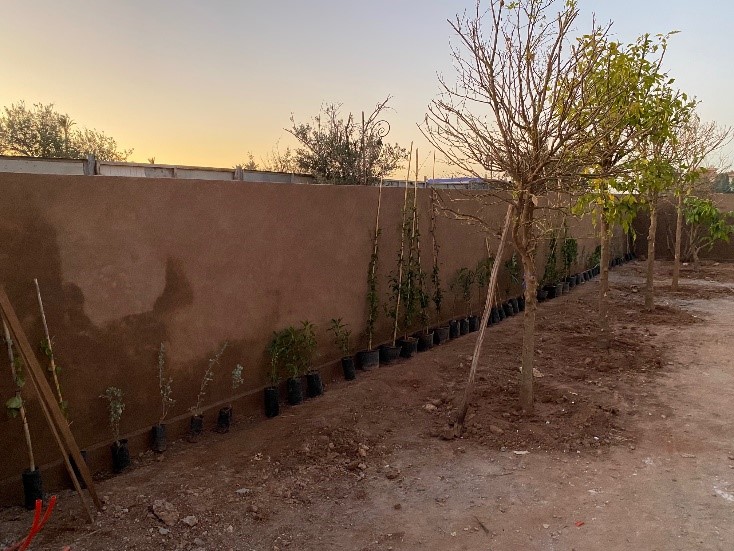

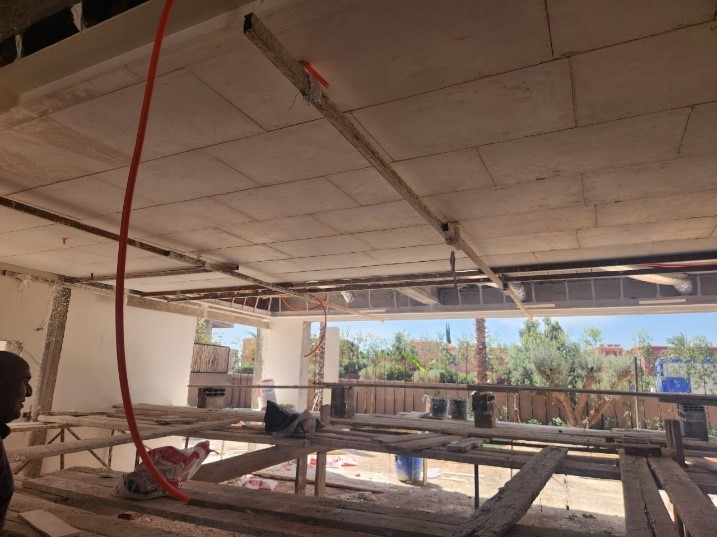

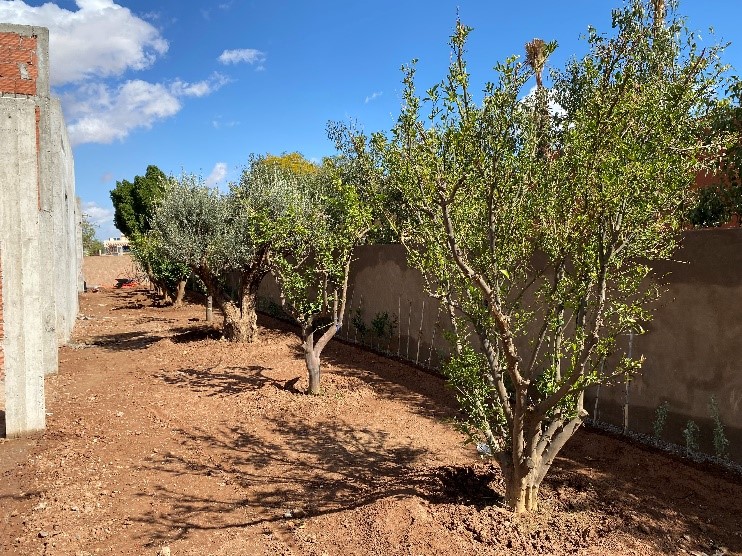

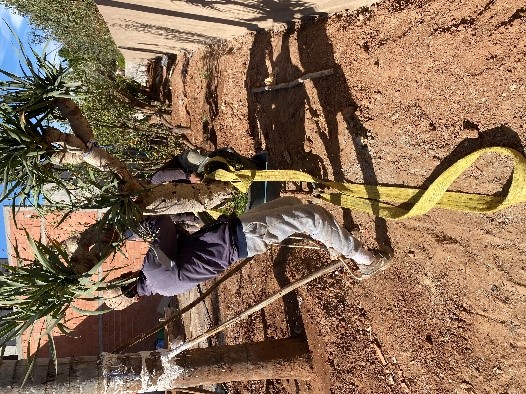

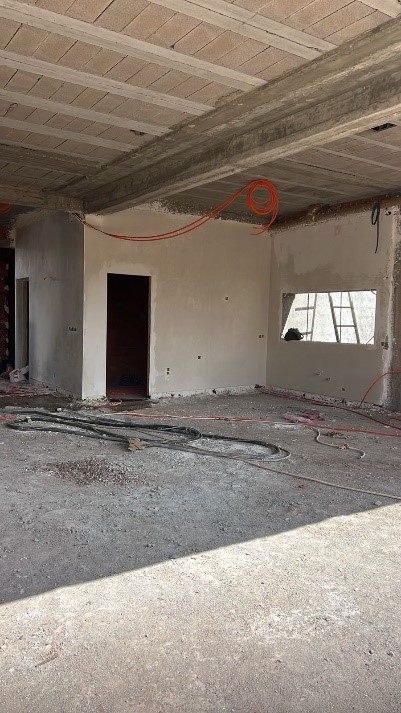

Plantation des haies, des arbres fruitiers et des cocotiers du bassin…. Pendant ce temps, à l'intérieur de la maison, l'électricien, les plombiers et les plâtriers sont à pied d'œuvre….

Haies 03/2025 Cocotiers 03/2025 Intérieur 03/2025 Électricité 03/2025 Plomberie 03/2025 Plâtrerie 03/2025

05/2025

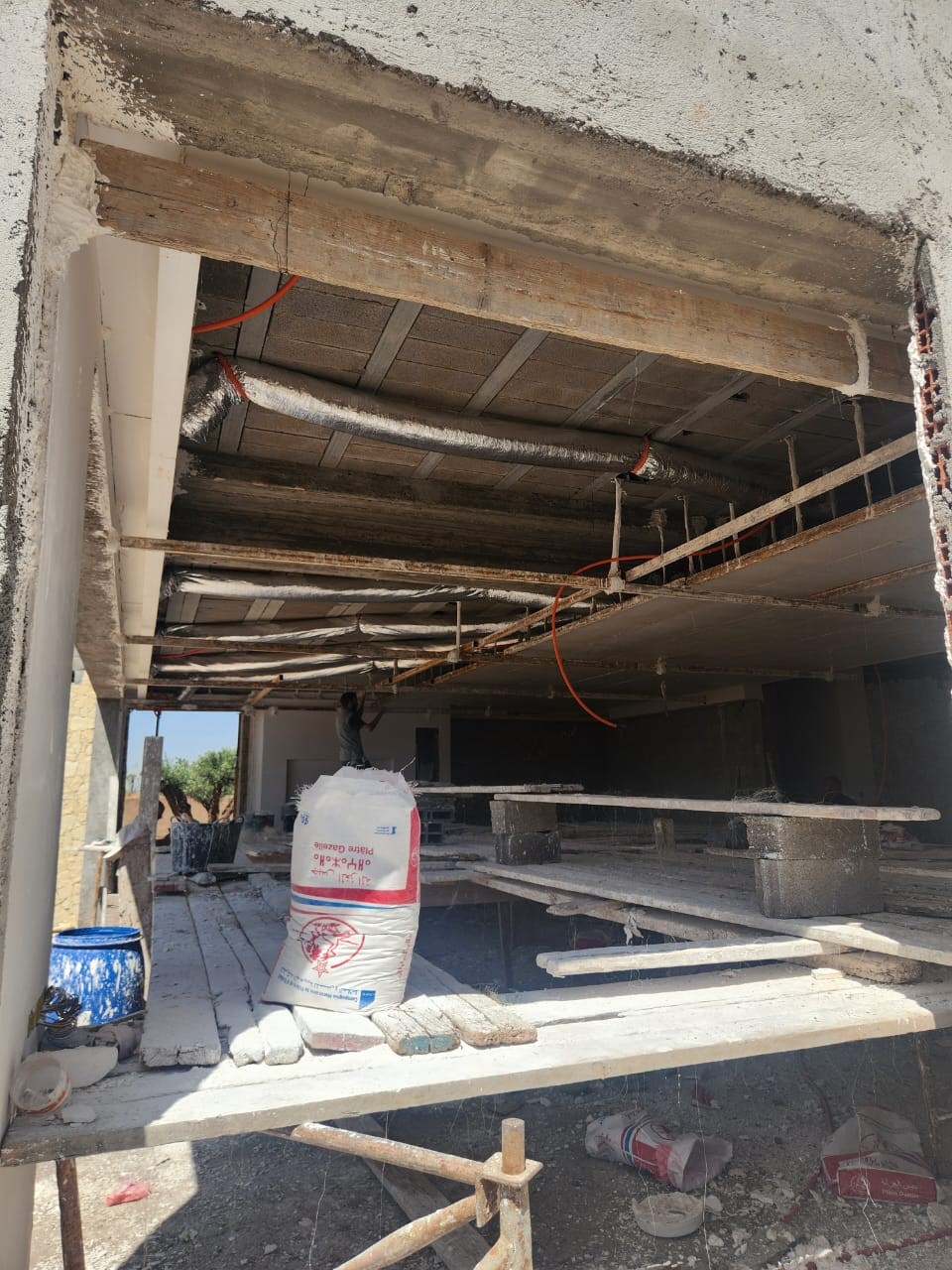

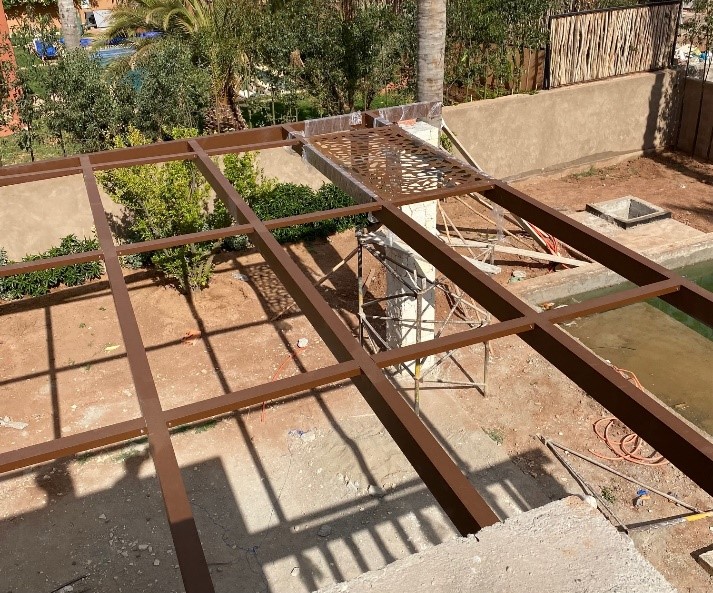

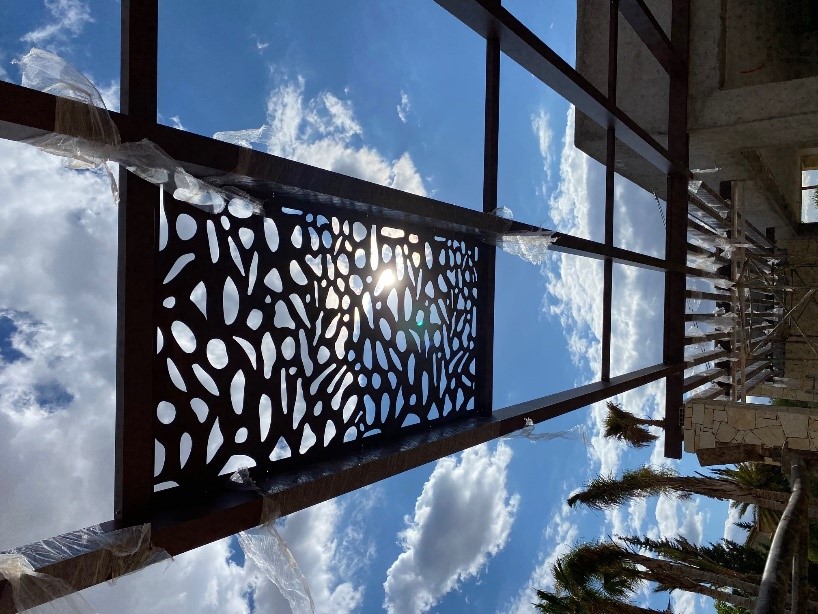

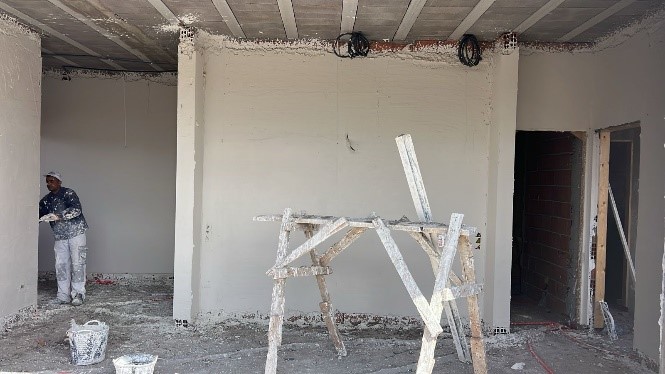

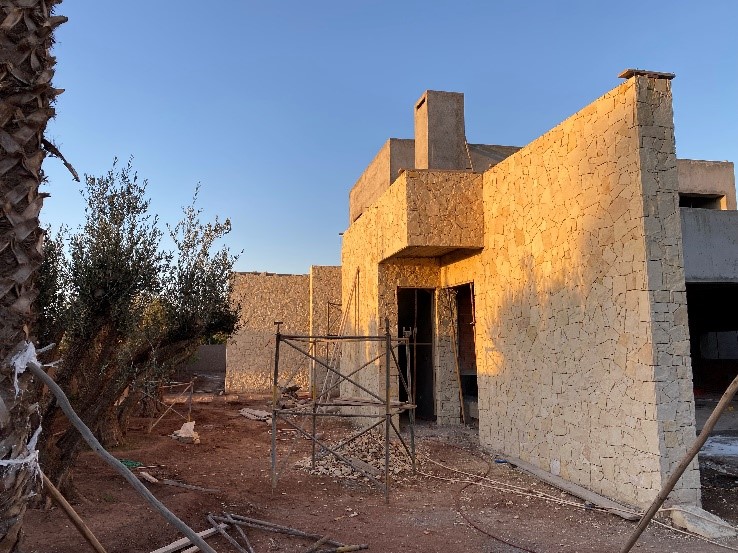

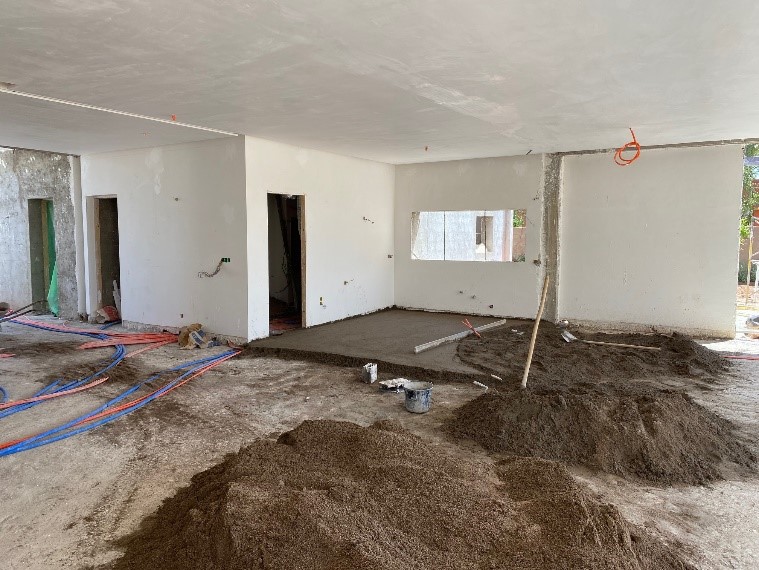

Coulage de la chape et pose du carrelage ! Pendant ce temps, à l'extérieur, pose des premiers brise-soleils… et plantation des agaves et des euphorbes à l'entrée de la maison….

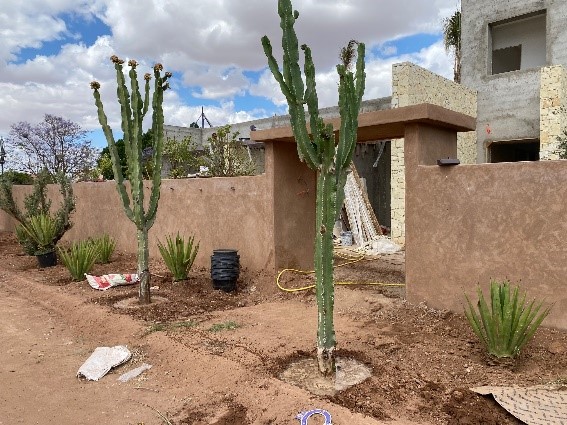

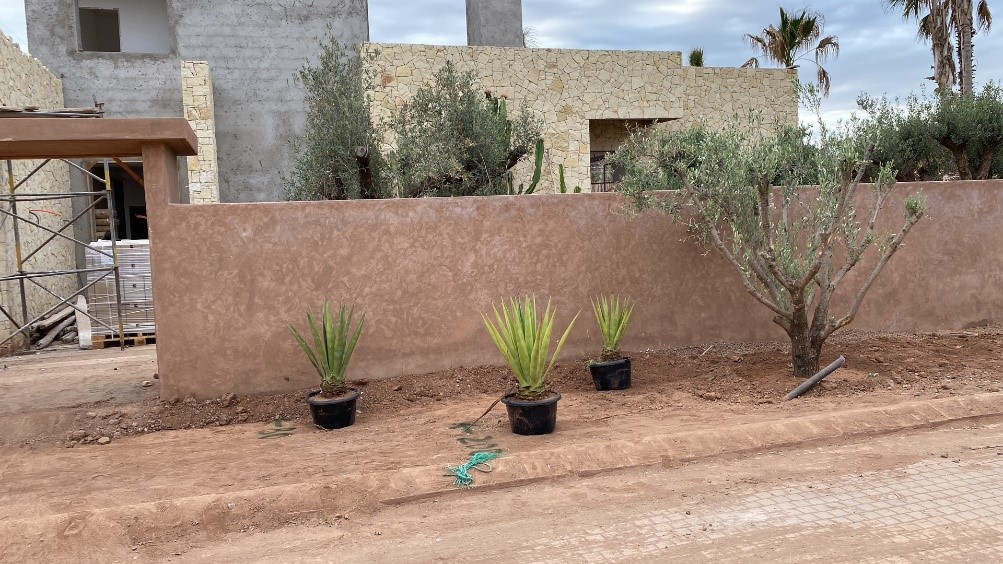

Chape 05/2025 Carrelage 05/2025 Thé menthe 05/2025 Brise-soleils 05/2025 Pierre Younés 05/2025 Carrelage sol 05/2025 Brise-soleil extérieur 05/2025 Agaves 05/2025 Euphorbes 05/2025 Entrée 05/2025 Vue extérieure 05/2025 Terrasse 05/2025 Piscine vue 05/2025 Jardin 05/2025 Vue d'ensemble 05/2025

Les travaux continuent sur un bon rythme…. livraison prévue et espérée début septembre. Aménagement et décoration dans la foulée pour les premières réservations fin d'année, début 2026 ! À bientôt…..
